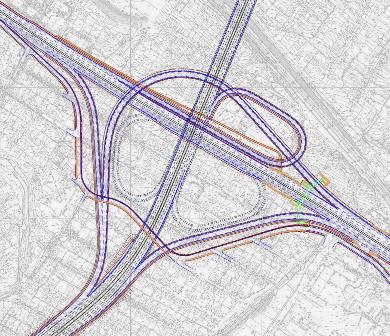

Мост через Обь: транспортные развязки


Мост через Обь: транспортные развязкиСпециалисты ОАО «Сибмост» ведут строительство транспортных развязок I этапа строительства мостового перехода через реку Обь по Оловозаводскому створу. Протяженность первого этапа – 5,48 км, в том числе мост через реку Обь – 2095,7 м, транспортные развязки на ул. Ватутина и ул. Большевистская с устройством путепроводов.

На автодорожном путепроводе через ул. Ватутина на опорах № 1,2 осуществлено устройство буронабивных свай (77 БНС – опора №1, 81 БНС – опора №2). Также на опорах завершается устройство монолитных ростверков. Завершено устройство монолитного участка тела опоры №1 (I этап). На опоре №2 мостостроители закончили устройство арматурного каркаса монолитного участка тела опоры, ведется укрупнительная сборка металлоконструкций пролетного строения.

На транспортной развязке на ул. Большевистская ведутся работы по разработке котлованов. На опорах № 8-13 завершено устройство БНС, идут работы по устройству ростверков.

Строительство автодорожной магистрали протяженностью 5,82 км от ул. Ватутина до ул. Дубравы с выездом на перекресток ул. Кирова и Выборной с мостовым переходом через Обь выполняется в два этапа.

Первый этап – от ул. Ватутина до ул. Большевистской. Протяженность первого этапа – 5,48 км, в том числе: мост через реку Обь – 2095,7 м, транспортные развязки на ул. Ватутина (2500 м, в том числе - путепровод длиной 92,1 п.м. шириной 43 м.) и ул. Большевистская (6200 м, в том числе - путепровод длиной 307,8 п.м. шириной 26,6 м.) для обеспечения ее подключения (как в направлении центра, так и в направлении Академгородка) к мосту через реку Обь, пешеходные мосты – 4 шт/158,4м.

II этап строительства предполагает сооружение съездов транспортной развязки с ул. Большевистской, обеспечивающих подключение узла ул. Кирова – ул. Выборная к ул. Большевисткой и к мосту через реку Обь, и съездов транспортной развязки с ул. Кирова.
Мост через Обь: транспортные развязки
Транспортные развязки позволят осуществлять движение транспорта во всех направлениях без светофорного регулирования.

Всего на строительстве объекта задействовано 1400 человек, 16 организаций Новосибирской области, 9 проектных организаций, 5 заводов металлоконструкций.

Справка

ОАО «Сибмост» - одно из ведущих мостостроительных предприятий страны, осуществляющее полный комплекс работ по строительству автомобильных и железных дорог с искусственными сооружениями, мостов, аэропортов, других сложных инженерных сооружений.

Выполняет основной объем работ в двенадцати регионах России.

В 2011 году портфель заказов ОАО «Сибмост» составил свыше 15 млрд. рублей. Контрактов на ближайшие годы заключено на сумму более 45 млрд. рублей.

sibmost.ruскачать dle 10.1русский торрент трекер



Новость прочитали 13847 раз(a).


Метки текущей записи:

Читайте так же ранее опубликованный новости на эту тему:

Здесь вы можете оставить свой отзыв к новости

Посмотреть последние комментарии

Архив

Ресурсы

Читать нас

Связаться с нами

Действия
